Vantaggi
La realizzazione di un’infrastruttura di ricarica aziendale consente di porre le basi per l’elettrificazione della propria flotta. Al contempo, personale e clientela beneficiano di opportunità di ricarica direttamente presso le sedi aziendali. Non da ultimo, un’infrastruttura di ricarica propria consente alle aziende di utilizzare in modo efficiente l’energia fotovoltaica prodotta internamente.
Procedura graduale
Prima di avviare il processo di realizzazione di un’infrastruttura di ricarica, è consigliabile analizzare attentamente la situazione di partenza e definire chiaramente gli obiettivi e la strategia alla base del progetto (maggiori informazioni alla pagina «Aziende»). In questo modo è possibile sviluppare un’infrastruttura di ricarica che corrisponda alle effettive esigenze dell’azienda.
La presente guida supporta le aziende nella pianificazione efficace e nell’implementazione graduale dell’infrastruttura di ricarica, fornisce indicazioni pratiche e risponde alle principali domande; è articolata in sette fasi, ispirate al modello delle prestazioni SIA (regolamento SIA 112).
Per le aziende con più sedi, la proprietà, l’accessibilità e i gruppi target rilevanti possono variare da una sede all’altra. In questo caso, si consiglia di eseguire l’intero processo separatamente per ciascuna sede.

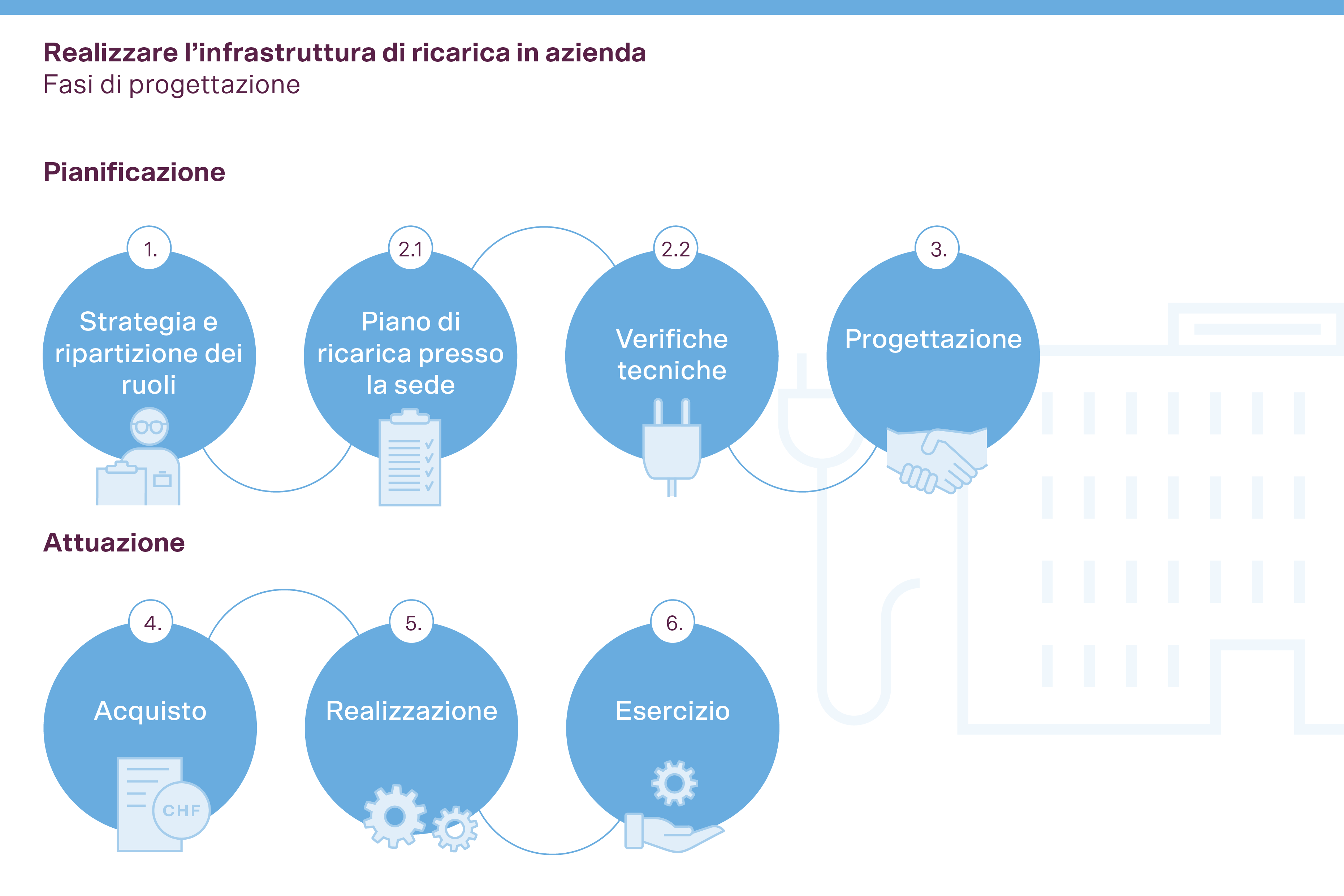

Pianificazione
Durante la fase di pianificazione, l’azienda definisce il modello di gestione. Successivamente, stima il fabbisogno di ricarica e determina il numero e la potenza necessari dei punti di ricarica per la sede aziendale. Una volta chiarite le interfacce tecniche, è possibile procedere alla stima dei costi di installazione dell’infrastruttura di ricarica e all’elaborazione dei progetti edilizi.
1. Strategia e ripartizione dei ruoli
All’inizio della fase di pianificazione, l’azienda si occupa di questioni strategiche relative al finanziamento e all’esercizio dell’infrastruttura di ricarica e alla ripartizione dei ruoli lungo il processo. Al termine di questa fase sono disponibili i seguenti risultati: • un modello di gestione che chiarisce i gruppi target, il finanziamento dell’infrastruttura di base e della stazione di ricarica e l’esercizio dell’infrastruttura di ricarica • una chiara ripartizione dei ruoli per le successive fasi del progetto
2.1 Piano di ricarica per la sede aziendale
In questa fase l’azienda stima il fabbisogno di ricarica e definisce il dimensionamento dell’infrastruttura di ricarica per ciascuna sede. Su questa base, viene effettuata una prima valutazione del modello di gestione prescelto. Al termine di questa fase sono disponibili i seguenti risultati: • fabbisogno di ricarica, dimensionamento dell’infrastruttura e stima approssimativa dei costi per ciascuna sede • valutazione del modello di gestione
2.2 Verifiche tecniche
Sulla base delle stime del fabbisogno dei gruppi target e del dimensionamento dell’infrastruttura di ricarica, l’azienda verifica la possibilità di integrare tecnicamente l’infrastruttura di ricarica nel sistema energetico esistente presso la sede. Al termine di questa fase sono disponibili i seguenti risultati: • indicazioni sulle dimensioni dell’allacciamento alla rete necessarie, nonché una stima dei costi per eventuali ampliamenti • chiarezza sull’integrazione dell’infrastruttura di ricarica nella sottodistribuzione esistente (sistemi di distribuzione) e nei sistemi energetici presenti, quali impianti fotovoltaici, sistemi di gestione dell’energia e RCP
3. Progettazione
Durante la fase di progettazione, l’impresa provvede all’elaborazione dei piani edilizi e alla definizione di una stima dei costi più accurata. Parallelamente, stabilisce la ripartizione dei compiti necessari per l’attuazione del progetto. Al termine di questa fase sono disponibili i seguenti risultati: • piani edilizi ed elettrici per ogni sede • stima dettagliata dei costi • ripartizione chiara dei compiti per l’attuazione • definizione delle competenze per la procedura di autorizzazione
Attuazione
Nella fase di attuazione, l’azienda organizza l’acquisto e realizza l’infrastruttura di ricarica prevista. Successivamente ha inizio la fase operativa.
4. Acquisto
In questa fase l’azienda acquista le prestazioni definite e stipula i relativi contratti con ditte specializzate. Al termine di questa fase sono disponibili i seguenti risultati: • prestazioni da acquistare e relativi requisiti • contratti con ditte specializzate esterne
5. Realizzazione
L’esecuzione si pianifica sulla base dei piani di costruzione elaborati mentre la realizzazione tenendo conto degli aspetti legali e amministrativi pertinenti; per l’attuazione, ci si affida di norma a ditte specializzate esterne. Al termine di questa fase sono disponibili i seguenti risultati: • pianificazione esecutiva per immobile o sede • infrastruttura di ricarica realizzata secondo i capitolati d’oneri • lista di controllo verificata nell’ambito della consegna dell’impianto • documentazione completa dell’infrastruttura di ricarica
6. Esercizio
Un esercizio affidabile ed efficiente dell’infrastruttura di ricarica richiede servizi di manutenzione e assistenza regolari. Inoltre, l’azienda monitora costantemente l’attività per individuare tempestivamente i potenziali di ottimizzazione. Al termine di questa fase sono disponibili i seguenti risultati: • siti di ricarica realizzati, gestiti secondo il modello di gestione • sistemi tariffari e di fatturazione per gruppi target (incl. eventuali entrate) • piano di monitoraggio per l’individuazione tempestiva delle esigenze di ampliamento e ottimizzazione
Vai alla pagina riepilogativa «Aziende»
